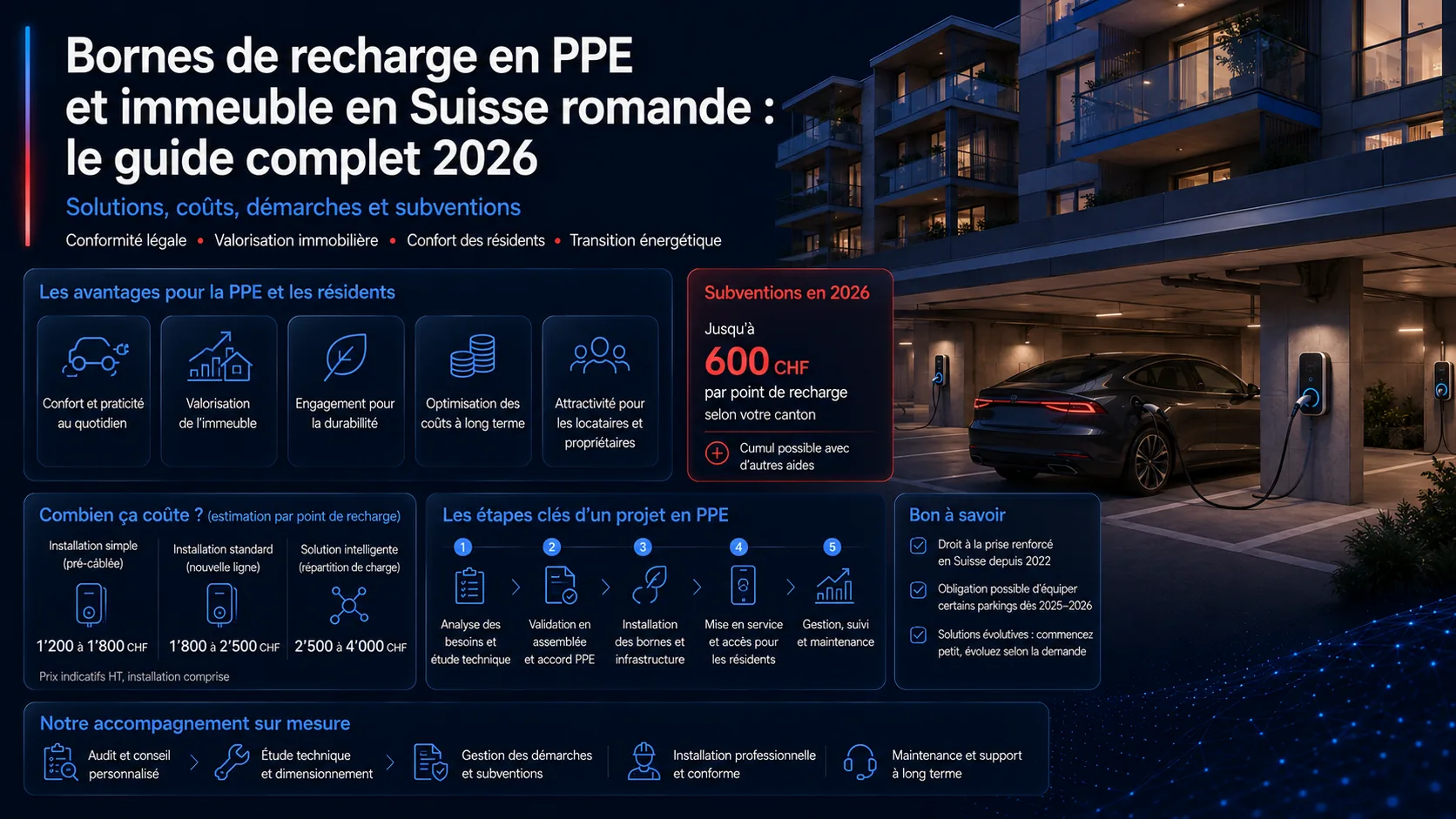

C'est devenu une question récurrente dans les assemblées de PPE depuis 2022, et incontournable en 2026. Un copropriétaire achète une voiture électrique, demande à installer sa borne au parking, et l'assemblée se rend compte qu'elle n'a aucun cadre clair pour répondre. Première borne posée à l'arrache, deuxième borne refusée parce que le tableau ne suit plus, conflit en perspective. C'est typiquement le scénario qu'il faut éviter en préparant en amont une infrastructure mutualisée.

Cet article reprend les bonnes pratiques que nous voyons fonctionner en Suisse romande, sur des chantiers entre Genève, Lausanne et Fribourg.

Pourquoi l'infrastructure mutualisée s'impose

L'approche « chacun installe sa borne dans son coin » fonctionne pour la première, voire la deuxième. À partir de la troisième, les problèmes apparaissent.

La capacité du tableau. Un immeuble standard a un raccordement réseau dimensionné pour les usages historiques (chauffage électrique éventuel, cuisines, eau chaude). Ajouter 5 ou 10 bornes 11 kW en parallèle dépasse vite la capacité du raccordement collectif. La solution naïve serait de demander un renforcement de raccordement au gestionnaire de réseau, qui peut coûter 30'000 à 100'000 CHF pour une PPE.

La gestion intelligente. Avec une infrastructure mutualisée et un système de load balancing, on évite ce surcoût. Le système répartit dynamiquement la puissance disponible entre les bornes en service. Toutes les voitures rechargent, mais à des puissances ajustées en temps réel. Sur la nuit, c'est largement suffisant pour recharger complètement chaque véhicule.

La cohérence esthétique et administrative. Une infrastructure mutualisée prévoit dès le départ l'emplacement, le passage des câbles, la signalétique. Pas de gainages disgracieux ajoutés au coup par coup. Un seul interlocuteur pour la maintenance.

La valorisation collective. Une PPE équipée d'une infrastructure de recharge prête à l'emploi devient plus attractive sur le marché. Les acheteurs de voiture électrique cherchent activement ce type de bien, et plusieurs régies romandes confirment un effet positif sur la valeur des lots.

Comment se compose une infrastructure mutualisée

Le concept est simple. On installe une fois l'ensemble de l'infrastructure pour l'immeuble. Chaque copropriétaire ajoute ensuite sa propre borne, branchée sur cette infrastructure, quand il en a besoin.

Tableau collectif dédié. Un tableau électrique spécifique aux bornes, séparé du tableau général de l'immeuble. Permet la gestion centralisée et la maintenance ciblée.

Gainage et chemins de câbles. Câbles passés une fois, prêts à recevoir les bornes individuelles. Évite les retouches de plâtre et les passages improvisés au fur et à mesure.

Système de load balancing. Module électronique qui surveille en temps réel la consommation totale de l'immeuble (bornes incluses) et ajuste dynamiquement la puissance attribuée à chaque borne pour ne jamais dépasser la capacité du raccordement collectif.

Compteurs individuels. Chaque borne dispose d'un compteur certifié pour la facturation à son utilisateur.

Gestion cloud. Une plateforme web (fournie par le fabricant des bornes) consolide les consommations et permet la facturation mensuelle automatique.

Le coût d'une infrastructure pour une PPE type

Reprenons un cas concret : PPE de 12 lots, parking commun de 14 places, 4 places initialement équipées (les copropriétaires intéressés à court terme), 10 places en gainage prêt à recevoir.

PosteCoût indicatif
Tableau collectif dédié2'500 – 4'500 CHF
Gainage et chemin de câbles 14 places6'000 – 11'000 CHF
Pré-câblage 4 places initiales2'000 – 3'500 CHF
Système load balancing dynamique3'500 – 6'500 CHF
Bornes initiales (4 × Zaptec Pro)6'000 – 9'500 CHF
Pose et raccordements4'500 – 7'000 CHF
Plateforme cloud (1ère année incluse)0 CHF
Étude et coordination1'500 – 3'000 CHF
Total infrastructure + 4 bornes26'000 – 45'000 CHF

Pour les 10 places restantes en gainage, chaque copropriétaire ajoutera ultérieurement sa borne individuelle pour 1'500 à 2'500 CHF, sans nouveau gros chantier.

À l'échelle d'une PPE, ce coût se répartit selon le règlement. Souvent, l'infrastructure proprement dite (gainage, tableau, load balancing) est financée par tous les copropriétaires au prorata des millièmes, et chaque copropriétaire finance ensuite sa borne individuelle quand il en a besoin.

Le vote en assemblée

C'est l'étape qui, comme pour le solaire, fait souvent peur aux propriétaires. Quelques bonnes pratiques.

Lecture du règlement. Vérifier d'abord la majorité requise pour ce type de travaux. La plupart des règlements romands traitent l'installation de bornes comme une amélioration des parties communes, votable à la majorité simple. Certains anciens règlements peuvent imposer une majorité qualifiée.

Dossier de présentation soigné. 6-10 pages : motivation (besoins actuels et anticipés), variantes techniques, coût total, répartition par lot, calendrier, choix du fournisseur. Un installateur sérieux fournit ce dossier prêt à être joint à l'ordre du jour.

Plusieurs options à voter. Plutôt qu'une décision binaire, proposer 2 ou 3 variantes (par exemple : 4 bornes initiales avec gainage 10 places / 8 bornes initiales / gainage seul sans bornes). Ça facilite les discussions et débloque les votes.

Présence de l'installateur en assemblée. Très utile sur les grosses PPE. Une demi-heure d'échange direct évite trois mois de mails de questions ultérieurs.

Anticipation des objections. Les questions classiques : « pourquoi maintenant alors que je n'ai pas de voiture électrique », « qui paie la maintenance », « que se passe-t-il si je vends mon lot ». Avoir des réponses claires écrites dans le dossier réduit les blocages.

Le mode de financement

Plusieurs schémas existent en Suisse romande, tous légitimes selon le contexte.

Schéma 1 : Infrastructure portée par tous, bornes par utilisateurs. Le plus courant. L'infrastructure mutualisée (gainage, tableau, load balancing) est financée par tous les copropriétaires au prorata des parts. Chaque copropriétaire qui utilise sa place achète sa borne individuelle quand il en a besoin. Ceux qui n'ont pas de voiture électrique participent uniquement à l'infrastructure, qui valorise la PPE pour tous.

Schéma 2 : Infrastructure portée uniquement par les utilisateurs initiaux. Variante plus restrictive : seuls ceux qui posent une borne initiale paient l'infrastructure. Les futurs entrants paient un droit de raccordement. Plus juste à court terme, plus complexe à gérer dans le temps.

Schéma 3 : Mutualisation totale via société d'exploitation. Modèle plus rare en résidentiel, mais utilisé sur certaines grosses PPE genevoises. Une entité (parfois externe) gère et exploite l'infrastructure, facture les recharges, redistribue les revenus. Convient aux grosses copropriétés avec rotation locataires.

Le schéma 1 reste le plus simple à voter et à gérer dans 90 % des cas.

Le couplage avec photovoltaïque collectif

Pour les PPE qui ont déjà ou prévoient une installation photovoltaïque collective avec RCP, le couplage avec les bornes change le calcul.

Les bornes intelligentes peuvent être pilotées pour recharger en priorité sur le surplus solaire collectif. La consommation totale des bornes (qui peut représenter 30 à 50 % de la consommation de l'immeuble selon le nombre de véhicules) bascule alors largement en autoconsommation, avec un coût marginal très bas.

Sur une PPE de 12 lots avec 6 voitures électriques en circulation à terme et une installation PV de 35 kWc, la part solaire des recharges peut atteindre 50-65 %. À l'échelle des 6 utilisateurs, c'est 3'000 à 5'000 CHF d'économie annuelle cumulée par rapport à une recharge sur réseau pur.

Cette synergie est un argument fort à mettre en avant en assemblée. Beaucoup de PPE qui hésitent à investir dans l'une ou l'autre des deux opérations basculent quand on présente les deux ensemble.

Le calendrier d'un projet PPE

De la décision à la mise en service, comptez 4 à 7 mois.

Mois 1. Étude technique de l'infrastructure existante (tableau collectif, raccordement réseau). Devis détaillés (idéalement 2-3 pour comparer).

Mois 2. Préparation du dossier d'assemblée. Concertation avec la régie sur la répartition financière.

Mois 3. Assemblée, vote, signature du contrat.

Mois 3-4. Annonce auprès du gestionnaire de réseau, autorisations communales si nécessaires.

Mois 4-5. Pose physique. Compter 1-3 semaines selon la taille du parking et la complexité du gainage.

Mois 5-6. Mise en service, paramétrage, configuration des comptes individuels.

Mois 6-7. Premier cycle de facturation, ajustements éventuels.

Les pièges à éviter

Sous-dimensionner le gainage initial. L'erreur la plus coûteuse. Si le gainage prévoit 4 bornes seulement et qu'il faut en ajouter 6 dans les années suivantes, on doit recasser les sols. Mieux vaut prévoir d'emblée pour 100 % des places, même si on n'équipe initialement que 30-40 %.

Choisir un système propriétaire fermé. Certaines marques imposent leur écosystème (bornes, plateforme, contrats) sans interopérabilité. Sur 15-20 ans, c'est un risque. Privilégier des standards ouverts (OCPP 1.6 ou 2.0).

Oublier le compteur de référence. Sans compteur certifié par borne, la facturation devient floue et conflictuelle. C'est un point de détail technique qui devient un sujet de PPE en assemblée si mal géré.

Mettre l'infrastructure en assurance. Beaucoup de PPE oublient d'ajouter l'infrastructure de recharge dans la couverture assurance bâtiment. Le surcoût est minime, mais en cas de dommage (incendie, vandalisme), c'est essentiel.

Mauvaise communication avec les locataires. Sur les lots loués, le copropriétaire reste responsable de l'usage de la place. Communication claire avec les locataires sur les conditions d'usage et de facturation.

Notre conseil pour 2026

Si votre PPE n'a pas encore traité la question des bornes, c'est le moment. Anticiper coûte 30 % moins cher que rattraper. Pour 2026 :

  1. Lancer une étude maintenant, même si aucun copropriétaire n'a encore de voiture électrique. La mise en place du gainage est plus simple à voter quand il n'y a pas urgence.
  2. Voter une infrastructure prête pour 100 % des places, avec équipement initial sur 25-40 % des places.
  3. Coupler à une réflexion solaire si l'immeuble a une toiture exploitable. Les deux opérations se complètent fortement.
  4. Choisir un standard ouvert (OCPP) pour ne pas s'enfermer dans un écosystème propriétaire.
  5. Engager un installateur expérimenté en collectif, pas un poseur résidentiel ponctuel. Les compétences ne sont pas les mêmes.

Une PPE bien équipée en bornes est un atout durable pour ses copropriétaires. Mal équipée, ou pas équipée du tout, elle s'expose à des conflits récurrents et à une dépréciation progressive sur le marché.
